瞿春发到永勐高速十分部检查指导工作
5月1日至3日,公司副总经理瞿春发到永勐高速公路十分部项目检查指导工作,要求第五直管部继续保持艰苦奋斗的作风,科学统筹,确保按时按质完成业主及总包下达的施工任务。

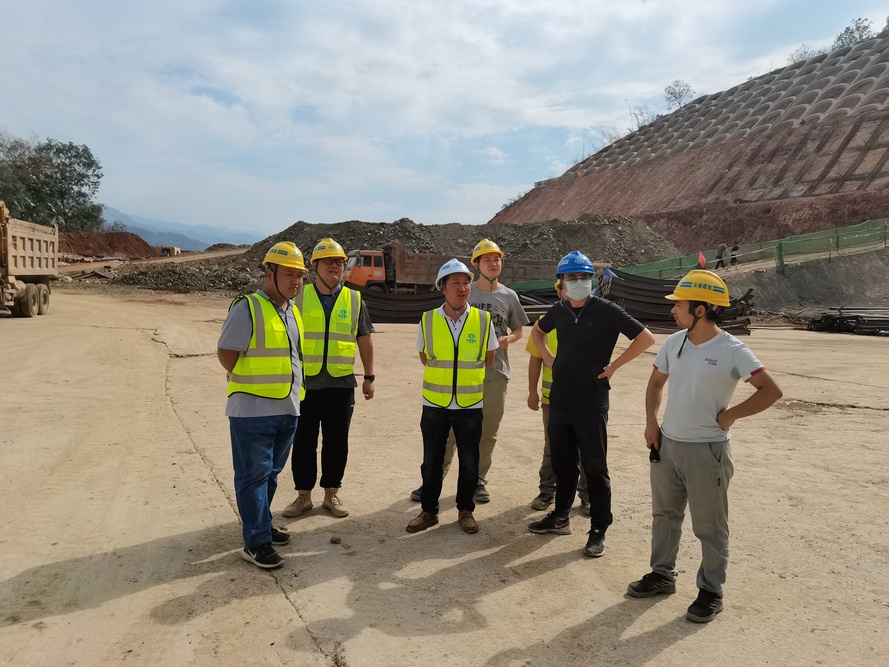

在施工现场,瞿春发从标头检查至标尾,分别对上忙碑隧道出口、军赛大桥、1#梁场、迎庆河大桥左幅、军赛互通区、南汀河特大桥、2#梁场、勐简枢纽区等几个关键节点的施工进度进行了详细的了解,听取了计量工作、措施费、农民工实名制打卡等情况的汇报,对下一步的工作提出了具体要求:
一是要紧紧围绕9·30桥梁、路基完工和11·10隧道贯通施工任务,详细制定施工进度计划,具体落实到每一根桩基、每一根墩柱、每一个盖梁、每一片T梁、每一个现场管理人员及每一个施工班组。根据关键线路,科学调配人材机的先后投入顺序,根据架梁顺序安排现场施工的先后顺序,确保T梁架设顺利进行。安排专人对隧道统筹管理,充分利用超前地质预报及超前探孔技术,提前谋划,提前储备工字钢、钢筋等必备物资,不能因为材料供应滞后而影响施工进度。周密安排开挖班、立架班、喷浆班、防水班、二衬班等各工序的衔接,在确保安全和质量的前提下加快施工进度。
二是必须注重安全生产。隧道方面要抓紧完善门禁系统、人员定位系统,加密照明灯具,规范设置逃生管道。路基方面要安排专人对K103+140~K103+400段边坡进行观测,5月份之内完成该段边坡的土方清理及挡墙施工,确保1#梁场的安全生产。桥梁方面严禁吊车吊人,高处作业必须栓系安全带,及时完善边梁处的安全护栏,所有二级、三级配电柜必须专人管理,柜门必须规范上锁。
三是要加强推进计量工作及措施费核定工作。项目部首先要做好计量、变更、质检、试验等基础资料。其次要加强与业主、监理、审计、总包单位的对接与协调,主动争取,计量进度要跟上现场施工进度。加强农民工实名制打卡工作,确保按时支付农民工工资,为工程顺利开展提供有力的保障。
